Soumission anonyme à MTL Contre-info
Le Québec a récemment annoncé la construction d’une nouvelle prison provinciale pour femmes à Montréal, dont les travaux devraient commencer cet automne (2023). La nouvelle prison est destinée à remplacer la Maison Tanguay, qui a été fermée en 2016. Depuis, les femmes sont emprisonnées à Leclerc, qui était initialement un établissement mixte, à Laval. Le plan du gouvernement provincial est de démolir Tanguay en 2024, et de construire la nouvelle prison entre l’ancien site de Tanguay et la prison de Bordeaux, toujours en activité, à Ahuntsic-Cartierville. L’ensemble du projet est facturé 400 millions de dollars.
Nous souhaitons partager quelques recherches sommaires sur les plans de construction, dans l’espoir qu’elles seront utiles à tou.tes celleux qui envisagent de s’organiser contre la construction de cette prison dans les mois et années à venir.
Dans l’état actuel des choses, la construction commencera à l’automne 2023, et la nouvelle prison ouvrira à l’été 2029.
La prison aura 237 lits.

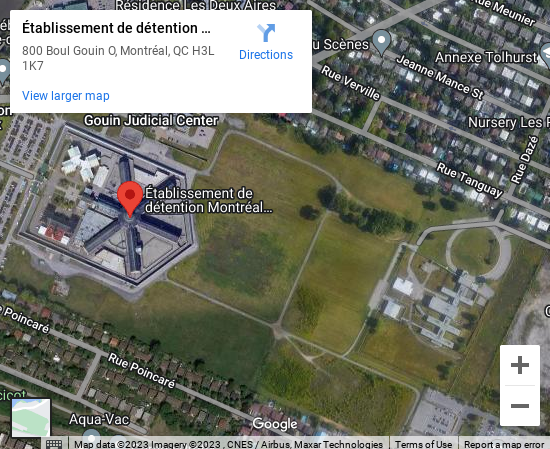

L’emplacement approximatif de la prison est indiqué sur la carte ci-dessous :
Les quatre contrats suivants ont déjà été attribués par la Société québécoise des infrastructures pour les travaux du projet. Pour chaque contrat, nous avons inclus un lien vers les détails du contrat. Cependant, le téléchargement des documents associés nécessite un compte.
1. Services professionnels en génie mécanique et génie électrique
Ce contrat a été attribué à Groupe TT / BPA / ÉDFM, pour un total de 7 285 762$. Leur mandat a débuté le 15 janvier et se terminera probablement en avril 2029.
Groupe TT – https://facebook.com/people/Groupe-TT-construction/100065212462242
BPA (bouthillette parizeau) – bpa.ca
ÉDFM – https://b2bhint.com/en/company/ca-qc/gestion-edfm-inc–1170270806
2. Services professionnels en génie civil et génie structure
Ce contrat a été attribué à Consortium SDK/CIMA+ pour un total de 2 943 780$. Leur mandat a débuté le 15 janvier, et se terminera probablement en avril 2029.
SDK – sdklbb.com
CIMA+ – cima.ca
3. Services professionnels en architecture
Ce contrat a été attribué à Parizeau Pawulski + Pelletier de Fontenay + NEUF architectes en consortium pour un montant total de 13 393 780$. Leur mandat a débuté le 15 janvier dernier et se terminera vraisemblablement en avril 2029.
Parizeau Pawulski Architects – https://www.facebook.com/people/Parizeau-Pawulski-Architectes/100083382480717/
Pelletier de fontenay – https://www.pelletierdefontenay.com/
4. Facilitateur en processus de conception intégrée
Ce contrat a été attribué à Vertima Inc. pour un total de 33 750$.
Vertima Inc – vertima.ca
